Automatische Zuordnung
Stillstandsgründe regelbasiert zuweisen, statt jeden Stillstand manuell zu kontextualisieren.
Erkannte Stillstände brauchen einen Grund, damit sie in der OEE-Rechnung richtig verbucht werden. Das manuell für jeden Stillstand zu tun, ist bei vielen Maschinen nicht praktikabel. Die Automatische Zuordnung wendet stattdessen Regeln an: aus dem Verfügbarkeitsplan und aus Maschinenparametern.
Dieses Dashboard befindet sich in der Beta-Phase und ist für ausgewählte Organisationen freigeschaltet. Sprich deinen Customer Success Manager an, wenn du es nutzen möchtest.
Voraussetzungen
Eingerichtete Stillstandserkennung für die Maschine
Ein Stillstandskatalog mit Standardgründen
Für die Zuordnung nach Verfügbarkeitsplan: ein im Tab Verwaltung hinterlegter Plan
Die drei Tabs

Verarbeitung
Zuordnung für Maschinen und Zeitraum ausführen
Planung
Schichten und Verfügbarkeitspläne pflegen
Verwaltung
Verfügbarkeitspläne anlegen und Maschinen zuordnen, Standardgründe setzen

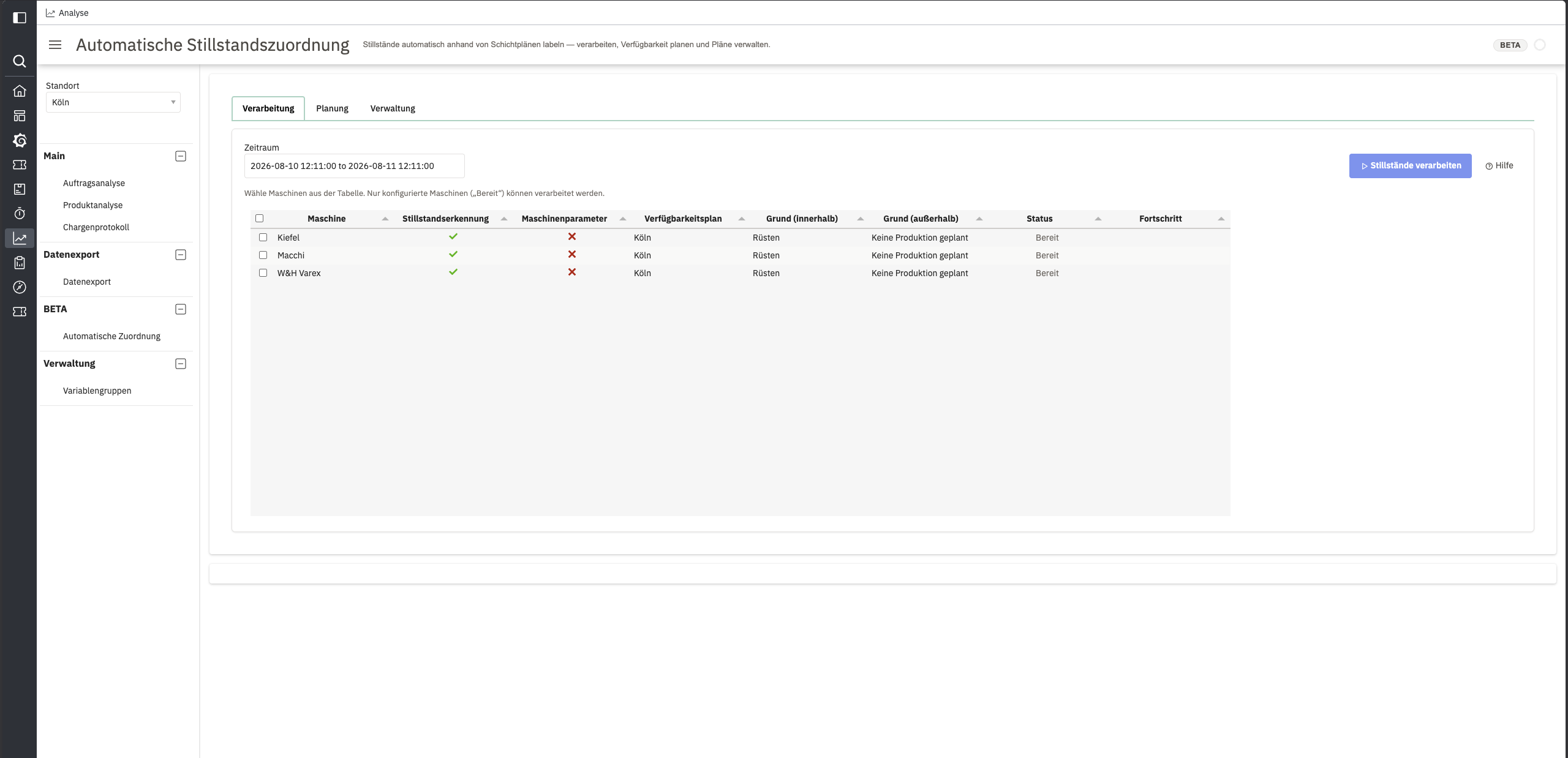

Verarbeitung
Die Tabelle listet die Maschinen des Standorts mit ihrem Konfigurationsstatus:
Stillstandserkennung
Ist die Erkennung für diese Maschine eingerichtet
Maschinenparameter
Ist die Zuordnung nach Maschinenparametern konfiguriert
Verfügbarkeitsplan
Welcher Plan gilt
Grund (innerhalb)
Standardgrund für Stillstände innerhalb der geplanten Zeit
Grund (außerhalb)
Standardgrund für Stillstände außerhalb der geplanten Zeit
Status
Bereit oder Nicht konfiguriert
Fortschritt
Verlauf des laufenden Durchgangs
Nur Maschinen mit dem Status Bereit lassen sich verarbeiten. Dafür genügt eine eingerichtete Stillstandserkennung; die Zuordnung nach Maschinenparametern ist optional und darf in ihrer Spalte ein rotes Kreuz zeigen. Wähle Maschinen in der Tabelle, setze den Zeitraum und klicke Stillstände verarbeiten.
Automatisch zugewiesene Gründe bekommen den Kommentar Automatisch zugeordnet (Schichtplan) beziehungsweise Automatisch zugeordnet (Maschinendaten). Genau dieser Kommentar macht den Grund bei einem erneuten Durchgang überschreibbar. Soll eine Zuweisung dauerhaft bestehen bleiben, lösche den Kommentar am Stillstand.
Du kannst denselben Zeitraum mehrfach verarbeiten, etwa nachdem sich der Verfügbarkeitsplan geändert hat.
Zuordnung nach Verfügbarkeitsplan
Der Plan trennt Stillstände in zwei Klassen: solche innerhalb der geplanten Produktionszeit, die als ungeplante Stillstände gelten, und solche außerhalb, die als Keine Produktion geplant gelten.
Das ist kein kosmetischer Unterschied. Die Kategorie Keine Produktion geplant reduziert die Planbelegungszeit und ist damit nicht OEE-relevant. Diese Zeit fließt nicht in die Verfügbarkeit ein. Siehe Verfügbarkeit.
Was mit bereits zugewiesenen Gründen passiert
Hat ein Stillstand schon einen Grund, entscheidet seine Kategorie, ob der Grund bleibt oder überschrieben wird.
kein Grund zugewiesen
Standardgrund für ungeplante Stillstände
Standardgrund für keine Produktion geplant
Kategorie Keine Produktion geplant
wird auf ungeplant geändert
bleibt erhalten
Kategorie Geplant, Ungeplant oder technisches Problem
bleibt erhalten
wird auf keine geplante Arbeitszeit geändert
Zwei Fälle in dieser Tabelle überschreiben eine bestehende manuelle Zuweisung. Wenn jemand einen Stillstand von Hand kontextualisiert hat und der Verfügbarkeitsplan etwas anderes sagt, gewinnt der Plan. Prüfe den Plan daher, bevor du einen Zeitraum erneut verarbeitest.
Zuordnung nach Maschinenparametern
Neben dem Verfügbarkeitsplan lassen sich Gründe aus Maschinenparametern ableiten, etwa aus einer Störungsnummer der Steuerung.

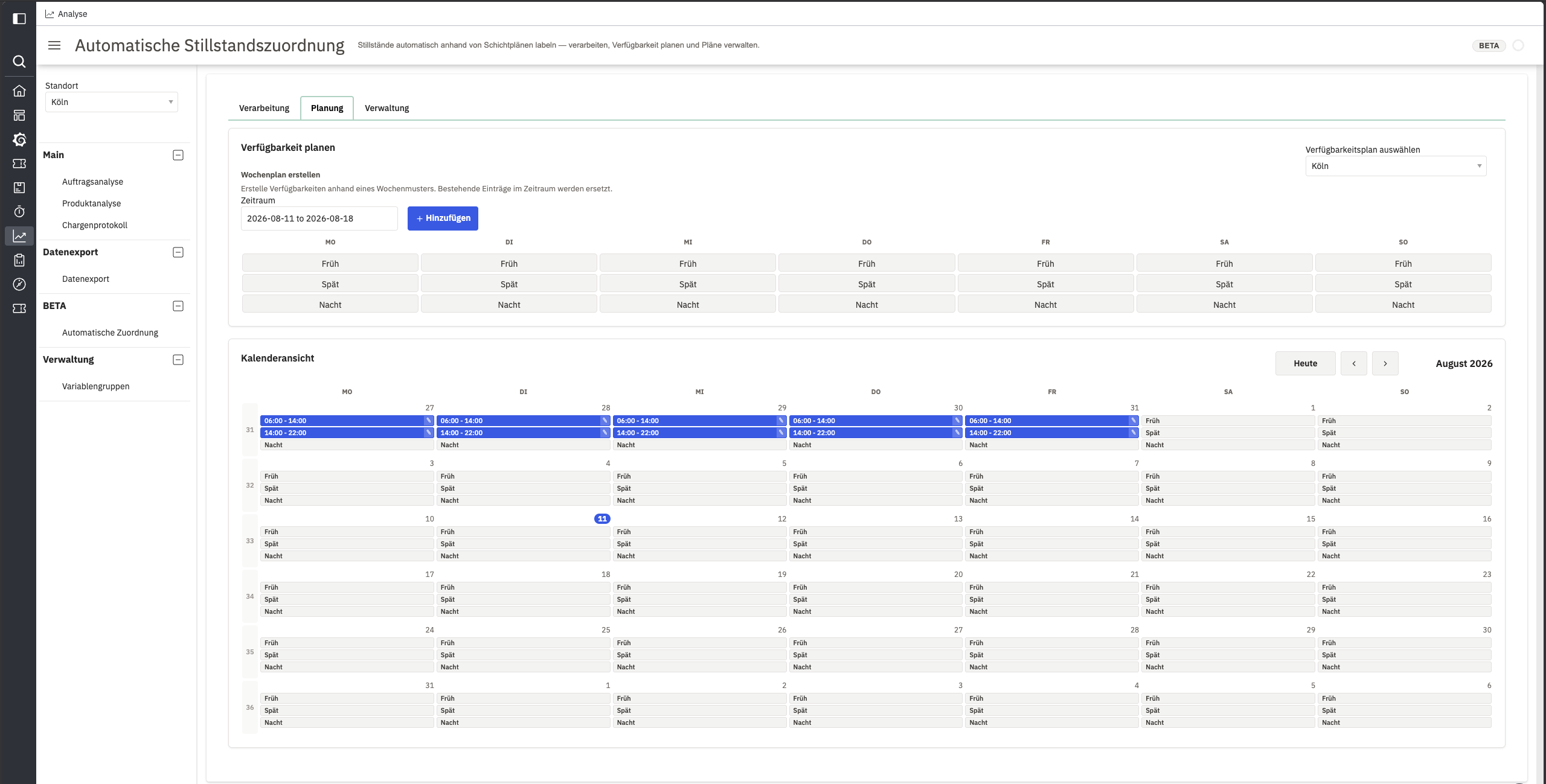

Planung

Im Tab Planung erzeugst du die konkreten Schichten. Unter Wochenplan erstellen wählst du einen Zeitraum und ein Wochenmuster von Montag bis Sonntag, in dem du je Tag die Schichten setzt. Vorhandene Einträge im Zeitraum werden dabei ersetzt.
Die Kalenderansicht darunter zeigt das Ergebnis Woche für Woche mit den konkreten Zeiten, etwa 06:00 - 14:00. Einzelne Schichten bearbeitest du dort direkt.

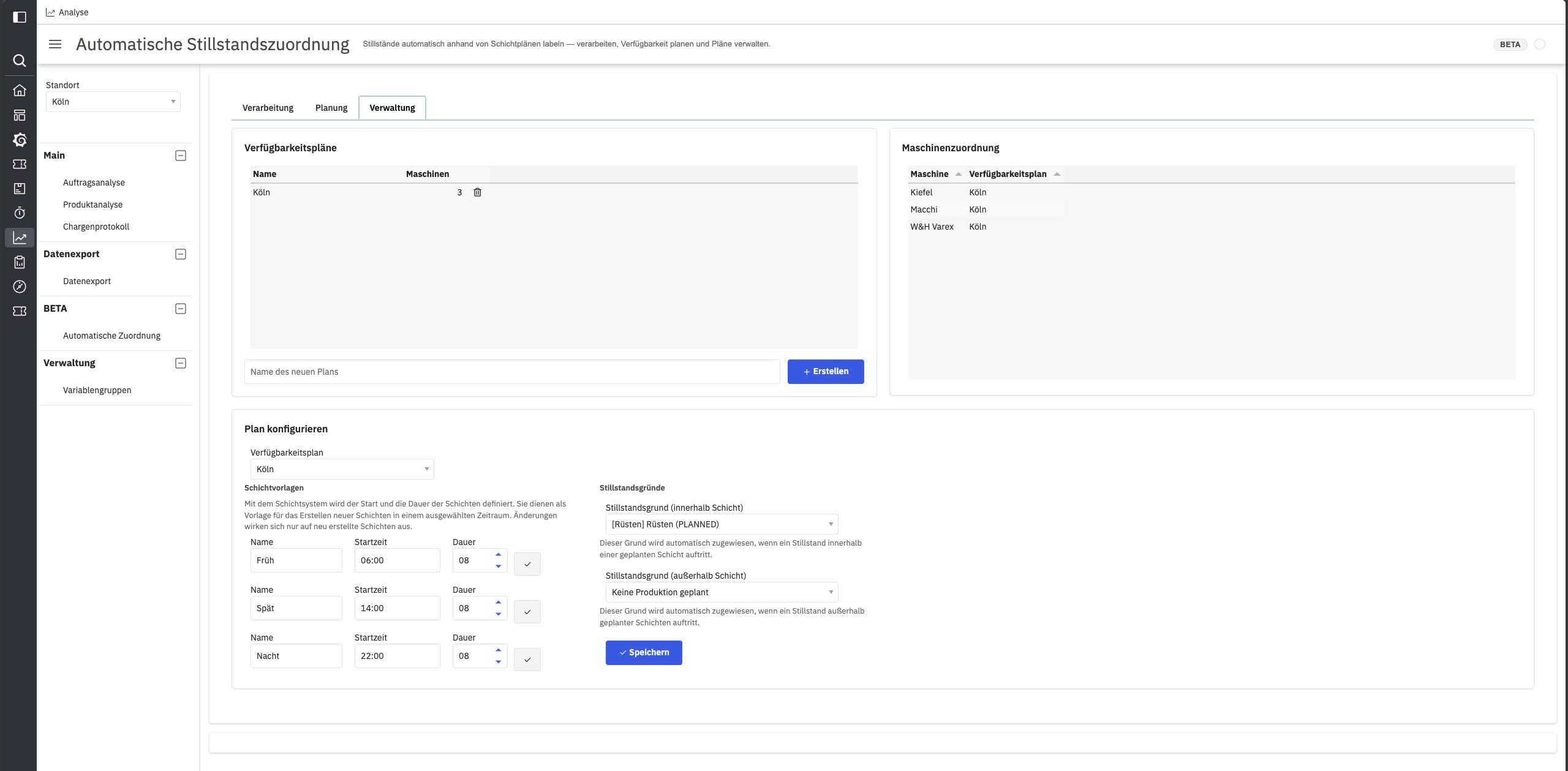

Verwaltung

Der Tab gliedert sich in drei Bereiche:
Verfügbarkeitspläne: die vorhandenen Pläne mit der Zahl zugeordneter Maschinen. Über das Namensfeld darunter legst du einen neuen Plan an.
Maschinenzuordnung: welche Maschine welchem Plan folgt.
Plan konfigurieren: die Schichtvorlagen des gewählten Plans, je Vorlage mit Name, Startzeit und Dauer in Stunden. Die Vorlagen definieren nur, wie neue Schichten erzeugt werden; Änderungen wirken nicht auf bereits erzeugte Schichten. Daneben stehen die Stillstandsgründe: je ein Standardgrund für innerhalb und außerhalb der Schicht, jeweils mit der Kategorie in Klammern, etwa
[Rüsten] Rüsten (PLANNED).
Eine Maschine ohne zugeordneten Plan erscheint im Tab Verarbeitung als Nicht konfiguriert.
